被災石垣の修理|復旧工事の状況


【平成24年】
◇6月の修復工事状況 ◇7月の修復工事状況
◇9月の修復工事状況 ◇10月の修復工事状況

6月5日(火)


 本丸跡の石垣の取り外しと積み直しが始まりました。
 二本松上跡では、平成5~7年に石垣修復工事を担当した上月工業(鳥取県)によって修復が進められています。
 天守台と西櫓台から解体が始まりました。

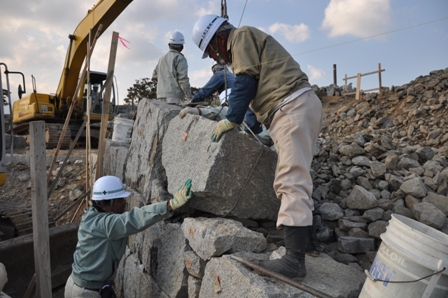

 まずは、石面に番号をつけ、取り外した際に石の上面に、墨で番号を書き保存しておきます。 積み直しは、1石毎に重機で吊り上げ、石工棟梁の指示により積み上げられて行きます。

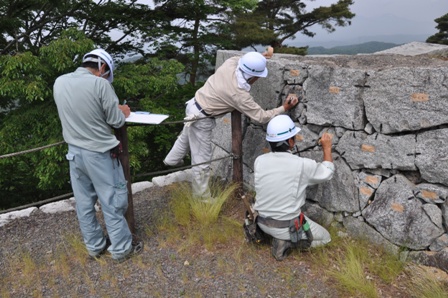

石材の番号付け
石材の番号付け
石材の玉掛け
石材の玉掛け

6月14日(木)

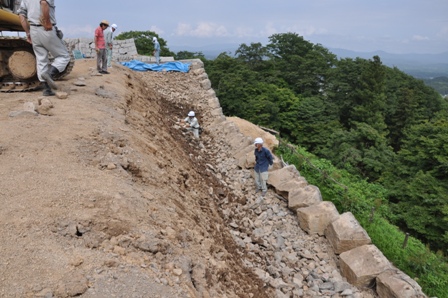

 天守台の8面・21面の積み直しが終了しました。
 西櫓台では階段と10”面の積み直しが終了しました。

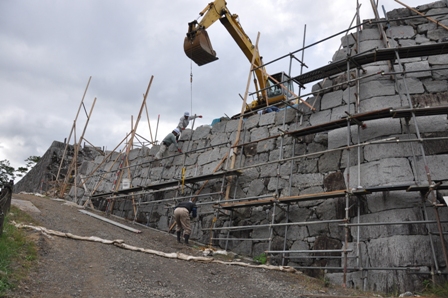

 6面と7面には足場が設置され、天端石の積み直しと、全体の詰石の補充を行う予定です。

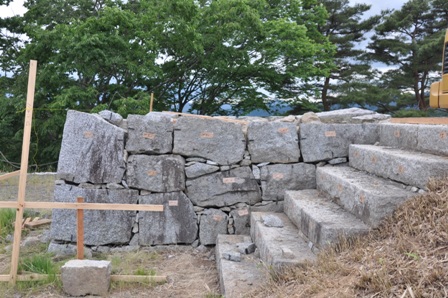

10''面積みなおし終了
10''面積みなおし終了

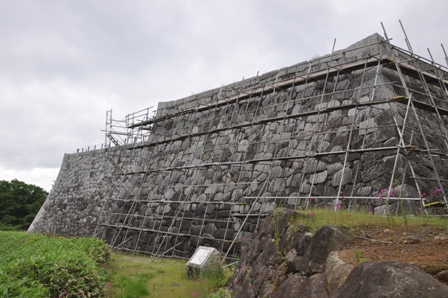

6面足場設置状況
6面足場設置状況

7月25日(水)

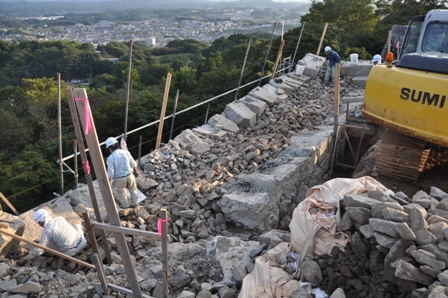

 本丸跡南面(11面)石垣の解体作業が開始されました。
 本丸跡の中で、最も大きな被害があった地点のひとつです。
 この面では石垣が変異した原因を確認するために、階段上に石材をはずし、石垣の断面を調査する予定です。
 【8月4日午後3時からは見学会】を実施いたします。
 石垣の裏側をのぞくことができるまたとない機会ですので、是非、ご参加ください。(小雨決行)

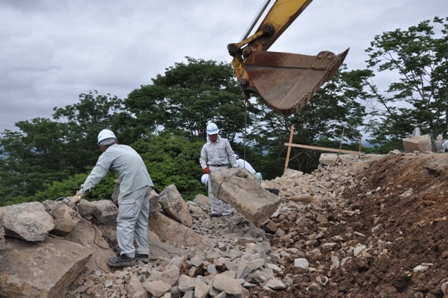

石材の解体状況
石材の解体状況

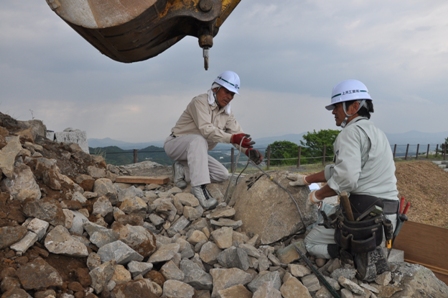

11面石材取り外し状況
11面石材取り外し状況

9月15日(土)

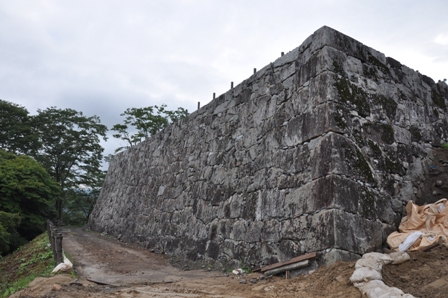

 本丸跡南面(11面)石垣の修復作業が完了しました。
 地盤の強度などが心配されましたが、各種調査を実施し、強度を確認したうえで積み上げられました。
11面修復完了
11面修復完了

10月24日(水)


 現在は虎口東側の2・3面の石積みもほぼ完了し、東櫓台の石積みを実施しています。
 最後の仕上げですので、慎重に工事が進められています。
2・15面石積み状況
2・15面石積み状況
2面石積み状況
2面石積み状況
17面(東櫓台)石積み状況
17面(東櫓台)石積み状況

平成25年1月31日(木)


 平成24年6月から実施しておりました災害復旧工事が無事終了しました。

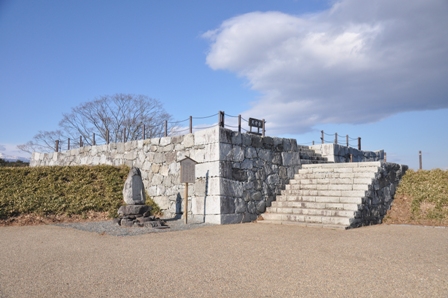

東櫓台修復完了
東櫓台修復完了
天守台修復完了
天守台修復完了

平成25年2月28日(木)


 東日本大震災で被災した「二本松城跡本丸石垣」の復旧工事が終了しました。
 つきましては、今回の修復事業の結果について、下記日程で説明会を開催いたします。
 当日は、二本松城跡整備検討委員会委員の根本豊徳先生による解説を予定しておりますので、この機会にぜひ二本松城にお越しいただき、甦った二本松城の本丸石垣をご覧ください。
●1.日 時…平成25年3月23日(土) 午前10時30分
●2.場 所…二本松城本丸(二本松市郭内四丁目地内)
       ※公園内駐車場をご利用ください。
●3.その他…小雨決行
       ※足元には十分に注意してお越しください。
説明会場案内図
PDFダウンロード

平成25年3月23日(土)


 当日は天気にも恵まれ、85名を越す大勢の方々に参加いただき、熱心に見学いただきました。

 今後は安心して見学いただけますので、説明会への参加を逃した方も、是非、二本松城跡に足を運んでいただきたいと思います。

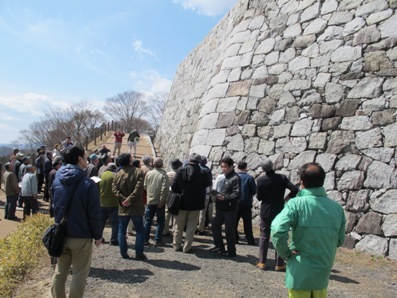

完成説明会の様子
完成説明会の様子

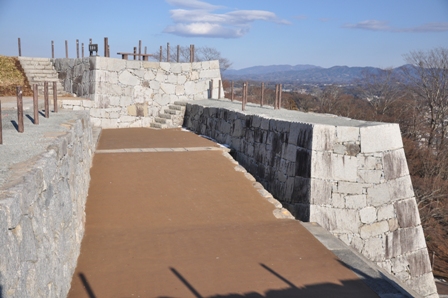

         本丸全景竣工
本丸全景竣工
         虎口・東櫓台竣工
虎口・東櫓台竣工

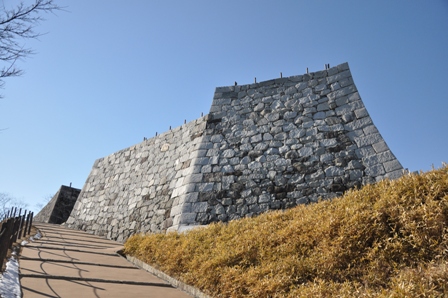

        天守台竣工
天守台竣工
